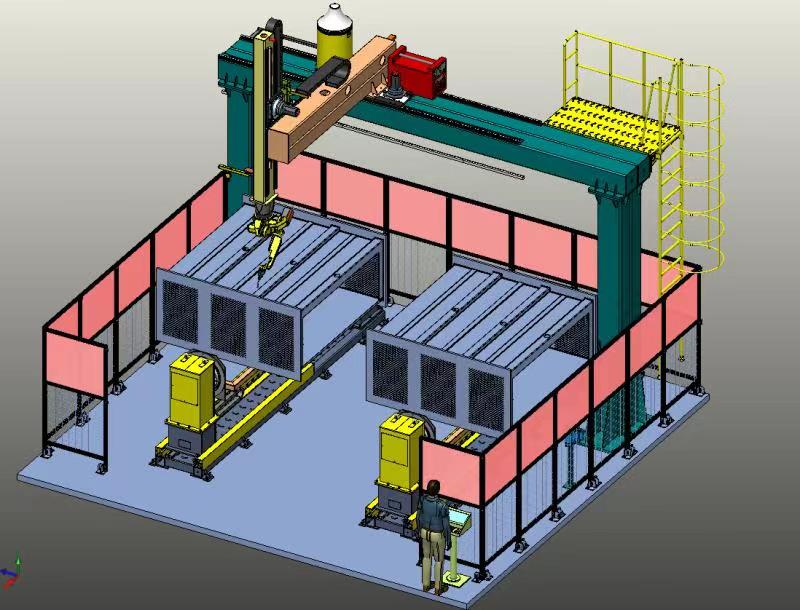

换热器壳体机器人交货协议
已阅读 1010 次08/05/20211. 原合同交货期为8月2号,目前其他装置的生产进度一切正常
2. 机器人在发那科的建议下,控制柜增加了全新的VirtualArc虚拟焊,开通了支持TS格式文件,增加了新的内嵌式的高速跟踪传感器(以上功能都是发那科官方赠送,不收费)
3. 柔性机器人控制光缆线增加到15米,X轴光缆线10米,Z轴光缆线增加到12米(升级成柔性电缆线是为了防止来回弯折造成损坏)
4.原计划是新款的控制柜和电缆是7月29日发给我,但是南京禄口机场已经出现航班停运的情况,据说要拖到8月10号,我们肯定不同意啊,要求按期交货,现在给我回复是他们8月2号发到上海,8月3号到我公司,那我整备下1天时间基本够了,所以我们的项目交货日期可能会晚一两天,但是为了让操作人员使用到世界上先进焊接系统,提高成品合格率,我认为还是值得的,希望贵公司能够理解。
